臺中市烏日前竹地區區段徵收工程 臺中市

  • 都市計畫圖

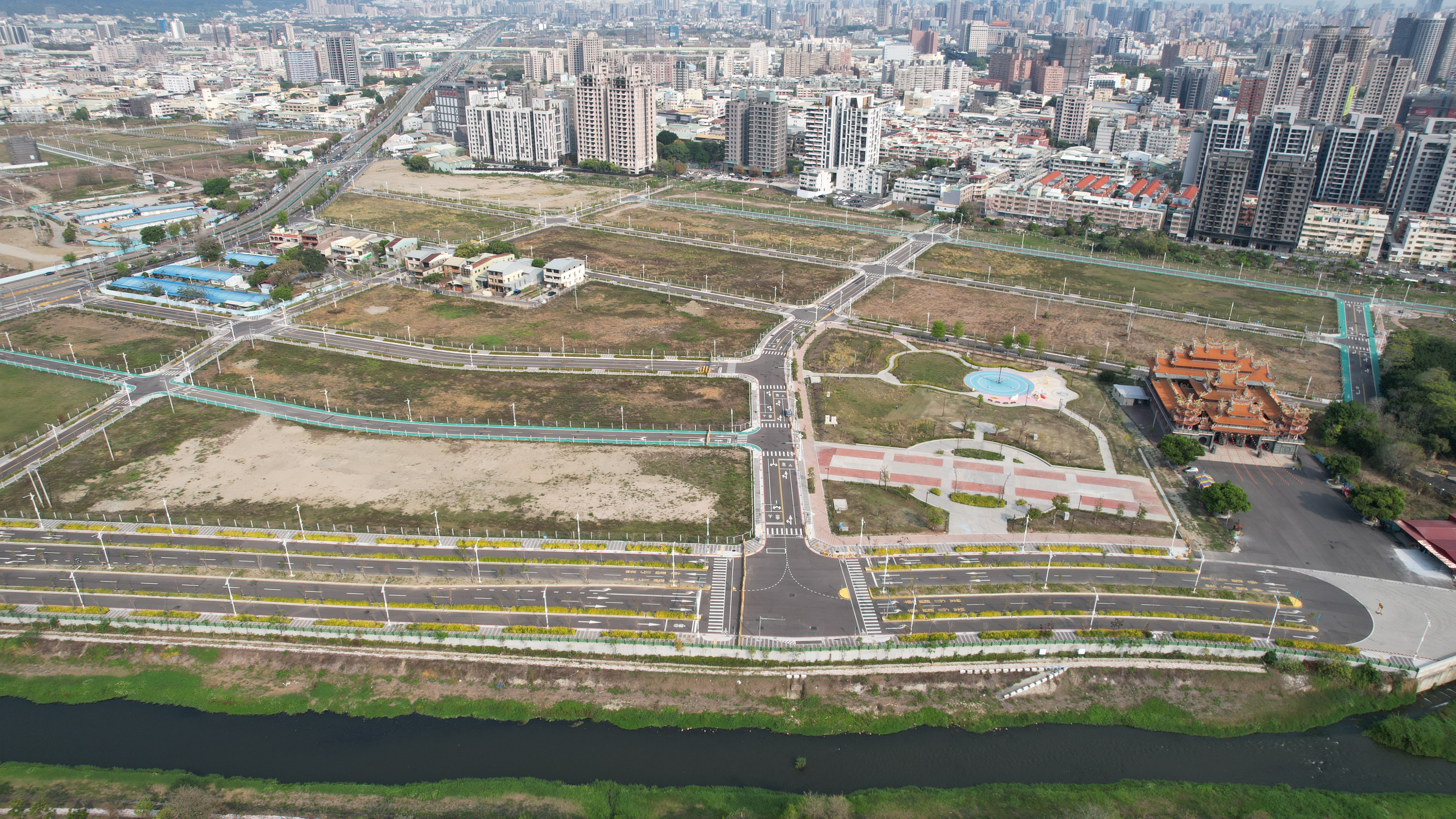

  • 第三標完工空拍圖
  • 開辦年度:107
  • 縣市別:臺中市
  • 發布日期:112-06-07
  • 發布單位:市地重劃工程科
  • 開工日期:2019-12-18
  • 竣工日期:2025-03-16
  • 聯絡窗口:

一、計畫緣起:

       烏日前竹地區位處原臺中縣市都市計畫交界地帶,範圍面積計約110.71公頃,土地未能整體規劃利用,土地違規使用嚴重,都市景觀雜亂失序,且南側之旱溪排水有潛在自然災害危險,配合河道截彎取直改道工程,排水整治計畫有其急迫性,更因被編定為農業區40多年而無法發展。

       為有效整合土地資源與利用,建構完整道路系統,促使都市均衡發展,故原臺中縣政府於民國91年發布實施「擴大及變更烏日都市計畫(第三次通盤檢討)案」,變更為住宅區、商業區等都市發展用地,指定應以區段徵收方式辦理整體開發,遂透過本計畫之整體規劃及開發,打造居住、行政、休憩等生活機能完善的新社區。

二、範圍:

前竹區段徵收區位於烏日都市計畫區東側,南臨旱溪排水、北臨工業區、東臨臺中市南區及烏日區區界(原臺中縣、市界)、西臨柳川排水。

三、面積:約110.71公頃。

四、主辦機關:臺中市政府地政局。

五、專案管理單位:內政部土地重劃工程處。

六、工程內容:

本區段徵收公共工程分4個標案施工,截至114年底已完成3個標案,分述如下。

(一)先期圍籬工程

 開工及竣工日期:

 (1)開工日期:108年12月18日。

 (2)竣工日期:109年12月31日。

(二)第一標

1.整地工程:土方整理、廢棄物分類處理。

2.道路工程:15M道路、12M道路、8M道路。

3.排水工程:U型側溝及單孔箱涵。

4.大地工程:擋土設施及邊坡監測等

5.污水工程:用戶管線Ø200MM、污水管線Ø300MM埋設。

6.自來水工程:自來水管埋設Ø200MM、Ø100MM。

7.道路照明工程:新設照明燈桿。

8.號誌工程。

9.共同管道工程:纜線管路、支管洞道。

10.景觀工程:公17草地、滯洪池噴植草梓及既有喬木定植。

11.臨時中繼住宅工程。

12.交通維持工程。

13.既有道路維護工程。

14.其他雜項工程。

15.代辦台電69kV工程。

16. 開工及竣工日期:

   (1)開工日期:109年7月1日。

   (2)竣工日期:111年3月7日。

(三)第三標

1.整地工程:既有道路平順銜接、土方標內平衡。

2.道路工程:40M道路、20M道路、15M道路、12M道路、8M道路。

3.排水工程:U型側溝及排水箱涵,另兒25廣6申請多目標使用,設置地下式滯洪池(1.9萬立方),並設置水撲滿作澆灌系統用水,雨水回收再利用。

4.污水工程:雨、污水管線分離、接戶管收集至路口設置集污井銜接道路下方污水幹管人孔,排放至烏日水資中心。

5.自來水工程:預留未來接自環中路之區外∮500m;道路雙側或單側配管,管徑∮300mm~∮100mm。

6.道路照明工程:新設照明燈桿。

7.號誌工程。

8.共同管道工程:纜線管路、支管洞道。

9.景觀工程:兒21、兒25-廣6。

10.其他雜項工程。

11. 開工及竣工日期:

  (1)開工日期:110年2月22日。

  (2)竣工日期:114年3月16日。
